电伴热供电及集中控制系统施工要求

2013-8-27   来源:   浏览:5852

    图为安徽环瑞大庆油田伴热带安装现场(局部)

     电伴热系统施工要求不单指电热带安装需要规范,还包括供电、相关控制系统安装需要规范。才能在确保整个电伴热系统安全和使用寿命

为了避免因系统安装疏忽,导致运行和维护后续问题,我们应该在初期,就把后续可能发生的事想到,解决一切隐患,避免后期的大调整,以下是系统部分非别安装的要求,需要留意的。
   电热带施工要求
电热带安装过程中无破坏外部绝缘层和断裂现象
电源接线盒做好防水漏电处理
伴热电缆固定时因预留活动空间。避免热涨冷缩导致电热带断路。电热带与接线盒连接处可考虑预留线1.5米,方便日后维护检修



 供电电源系统

     电伴热系统安装的所有程序需遵循自控温加热电缆的性能,例如自控温电热带启动电流比较大,在选择断路器,开关及供电电源,需考虑其负载。若未正确计算,则会出现跳闸,断路器脱扣,供电不足自控温电伴热带无法正常启动的情况,例如:100米的自控温电伴热带启动电流为70A,2S后逐步下降,5s后做逐步下降,所以建议选择4M2的电源线,保证其正常工作。



智能控制报警系统

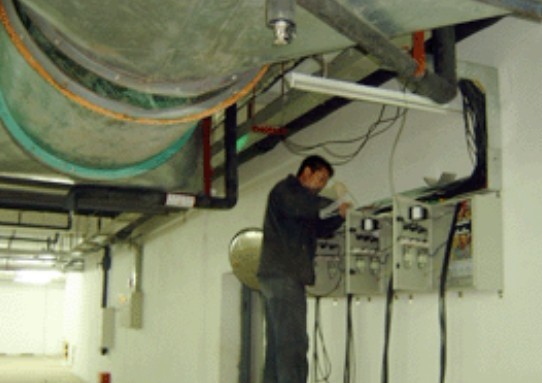

温控箱需结合电伴热工程实际情况依据配电室所在安置,以不影响其电气配置为前提,选择易观察,易维修的位置。这便于以后电伴热系统的维护。温控箱内部配置应符合该电伴热供电需求,温控箱内部接线不宜采用开口式接线端子。各配电支路,控制回路因在专设的铭牌款内标注明确。

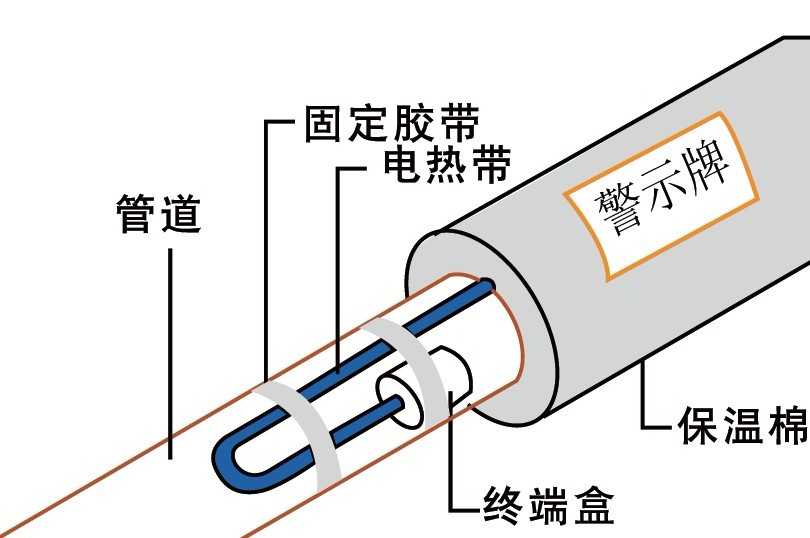

外保温层
在以上电伴热系统安装调试完毕后,需做外保温层,请选择阻燃防火型的外保温层,在保温层外加警示标签注明“内有电热带”更需注明所有配件的位置.,以便于今后电热带接线方式的检查和维护。

相关文章

·环瑞科技采暖闪耀新疆CNHE 电视媒体闻讯聚焦独家约访
·电地暖供暖系统深得中小户型的青睐
·电伴热为液体和气体管道伴热保温有区别吗
·电伴热带小知识接线安装前所需要工具及准备工作
·徐州保税物流中心(B型项目)消防喷淋管道伴热
·电采暖企业积极寻求应对阶梯电价的办法
·电伴热带功率一般多少?
·安徽环瑞生产全面复工,开工大吉!
·安徽环瑞企宣部荣誉出品电热带产品宣传图片
·乌苏市(新疆)相关领导莅临环瑞考察指导

皖公网安备 34012202340190号
